...
Obec KRNSKO

Shrnutí kontrolních dnů č. 28, 29 a 30

Shrnutí kontrolních dnů č. 28, 29, 30  1

Informace pro jednotlivé části obce ohledně výstavby kanalizace.

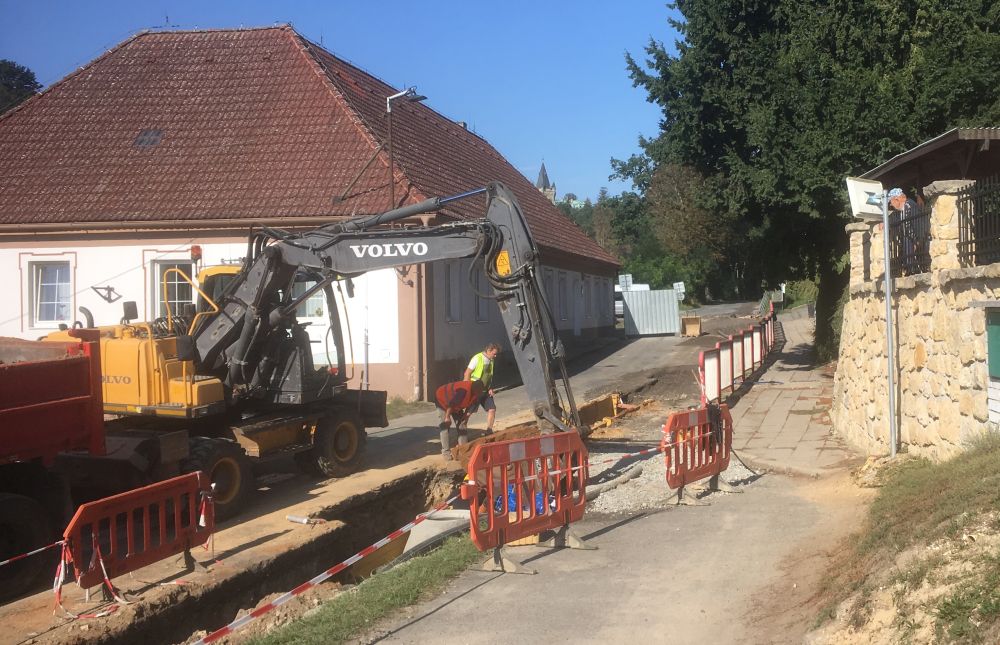

Přinášíme souhrn informací z posledních tří kontrolních dnů ke stavbě kanalizace.

Po tragické nehodě ve výkopu v Dolním Krnsku v rámci šetření vyplynulo najevo, že firma VPK Suchý, s.r.o. měla na fyzické provedení stavby sjednaného subdodavatele, firmu Michala Pelikána. Toto je však dle smluv nepřípustné a je možné toto porušení penalizovat částkou 300.000,- Kč.

Zastupitelé zdůraznili požadavky na pana Doksanského (technický dozor) vyplývající z jeho smlouvy. Fotodokumentaci ke každé fakturaci i zpětně má dodat na CD. Kamerové zkoušky přímo v trubkách se u A i A1 dělaly, ty se dodají na CD také. Hutnící zkoušky, resp. protokoly s mapkami, jsou k dispozici na obecním úřadu.

Obec si každopádně objedná vlastní zkoušky kvality hutnění zásypů na Vystrkově a v Dolním Krnsku.

Následují informace pro jednotlivé části obce:

Řehnice:

  • Od 21. 10. 2019 příprava státní silnice pro finální asfaltové úpravy (seškrab cca 20 - 30 cm, štěrkování, položení základního asfaltu) – ztížená průjezdnost
  • 4. a 5. 11. 2019 položení finálních asfaltů – absolutní neprůjezdnost
  • Zpevnění cesty strží k výtlakové stanici 2 (pod kalem) – zajištění přístupu servisních vozidel
  • Dotažení prací na kanalizačních přípojkách a dokončení kanalizace u zahrádek (od zastávky k vjezdu na zahrádky)
  • Ukončení prací 15. 11. 2019, poté se firma Stavokomplet přesune do Horního Krnska

Dolní Krnsko:

  • Do 31. 10. 2019 ukončení prací na výstavbě vodovodu v úseku A (od viaduktu k šachtě č. 18 za školou)
  • Není zatím ukončeno jednání se státní správou silnic o možnosti pokračovat s pracemi v zimním období
  • Přesun firmy VPK Suchý na A1 (silnice k nádraží), kde se v období od 4. 11. 2019 do 30. 11. 2019 dodělá poslední šachta, zasype se starý septik a napojí se vodovodní přípojka u drážního domku na nový vodovodní řad. Příprava na dookruhování vodovodu Horní Krnsko - Vystrkov.
    Odbočka se zřídí v zeleni, aby se při dookruhování nemusely kopat nové asfalty.
  • Propady v dlažbě A1 – VPK v listopadu vyjme propadlou dlažbu, zhutní zásyp a dlažbu vrátí.

zapsal: Ivan Grasev

Datum vložení: 18. 10. 2019 21:36
Datum poslední aktualizace: 21. 10. 2019 14:55
